問題

2級電気工事施工管理技士試験 令和7年度(2025年)前期 問39(ユニットE 問4) (訂正依頼・報告はこちら)

図に示すネットワーク工程表のクリティカルパスとして、正しいものはどれか。
ただし、◯内の数字はイベント番号、アルファベットは作業名、日数は所要日数を示す。

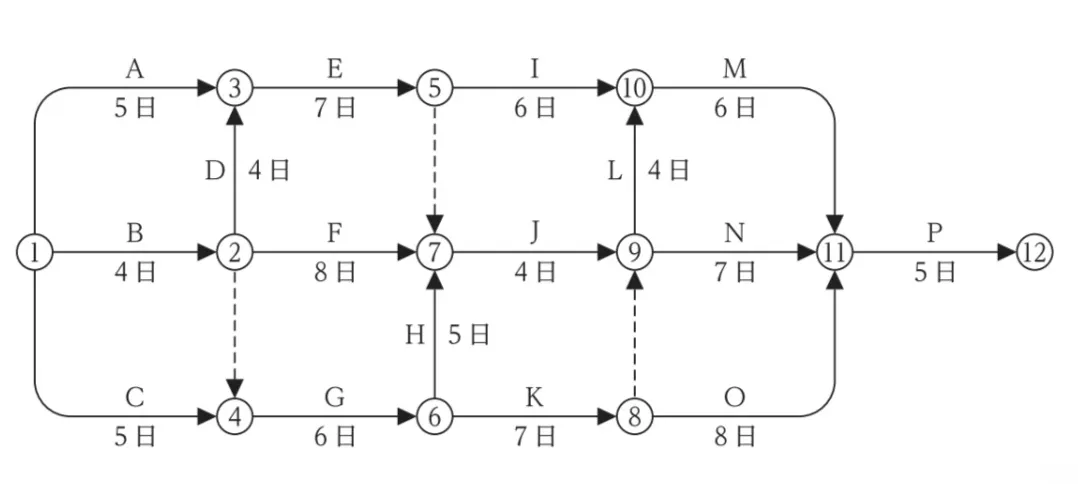

問題文の画像
  • ① → ③ → ⑤ → ⑦ → ⑨ → ⑩ → ⑪ → ⑫
  • ① → ④ → ⑥ → ⑧ → ⑨ → ⑩ → ⑪ → ⑫
  • ① → ④ → ⑥ → ⑦ → ⑨ → ⑩ → ⑪ → ⑫
  • ① → ② → ④ → ⑥ → ⑧ → ⑨ → ⑩ → ⑪ → ⑫
  • ① → ② → ③ → ⑤ → ⑦ → ⑨ → ⑩ → ⑪ → ⑫

次の問題へ

正解!素晴らしいです

残念...

この過去問の解説 (3件)

01

ネットワーク工程表のクリティカルパスとは開始イベントから最終イベントまでのすべての経路の中で最も多くの時間を要する経路を言います。

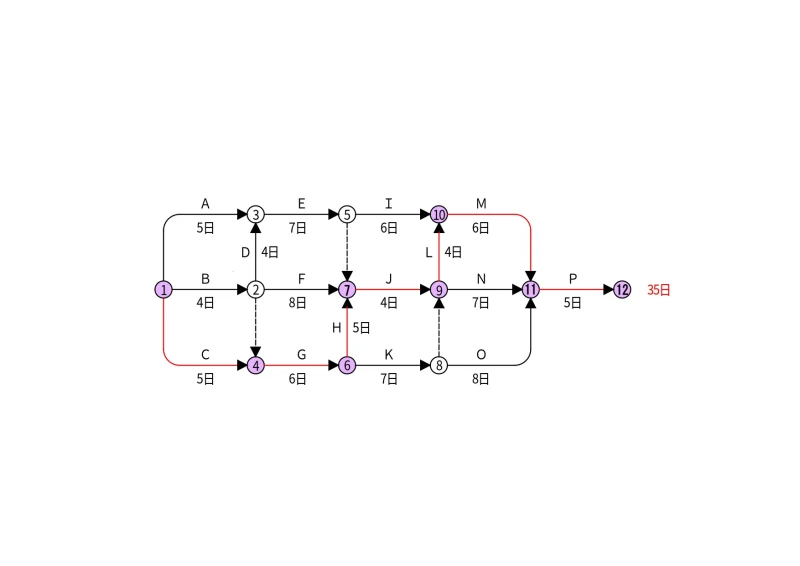

問題図よりクリティカルパスは以下となります。

上記図よりクリティカルパスの所要日数は35日となります。

選択肢1. ① → ③ → ⑤ → ⑦ → ⑨ → ⑩ → ⑪ → ⑫

所要日数は31日となり、こちらは誤りです。

選択肢2. ① → ④ → ⑥ → ⑧ → ⑨ → ⑩ → ⑪ → ⑫

所要日数は33日となり、こちらは誤りです。

選択肢3. ① → ④ → ⑥ → ⑦ → ⑨ → ⑩ → ⑪ → ⑫

所要日数は35日となり、こちらが正しいです。

選択肢4. ① → ② → ④ → ⑥ → ⑧ → ⑨ → ⑩ → ⑪ → ⑫

所要日数は32日となり、こちらは誤りです。

選択肢5. ① → ② → ③ → ⑤ → ⑦ → ⑨ → ⑩ → ⑪ → ⑫

所要日数は34日となり、こちらは誤りです。

まとめ

クリティカルパスは「最も長い経路」と覚えておきましょう。落ち着いて取り組めば比較的とりやすい問題と言えます。

参考になった数1

02

ネットワーク工程表におけるクリティカルパス(Critical Path) は、工期を決定する最も長い経路(作業のつながり)のことです。

この設問におけるクリティカルパスは35日となります。

選択肢1. ① → ③ → ⑤ → ⑦ → ⑨ → ⑩ → ⑪ → ⑫

所要日数は31日となり、不適当です。

選択肢2. ① → ④ → ⑥ → ⑧ → ⑨ → ⑩ → ⑪ → ⑫

所要日数は33日となり、不適当です。

選択肢3. ① → ④ → ⑥ → ⑦ → ⑨ → ⑩ → ⑪ → ⑫

所要日数は35日となり、適当です。

選択肢4. ① → ② → ④ → ⑥ → ⑧ → ⑨ → ⑩ → ⑪ → ⑫

所要日数は32日となり、不適当です。

選択肢5. ① → ② → ③ → ⑤ → ⑦ → ⑨ → ⑩ → ⑪ → ⑫

所要日数は34日となり、不適当です。

まとめ

クリティカルパスが最も長い経路であることが理解できていれば、順を追って確認することができます。

参考になった数0

03

ネットワーク工程表のクリティカルパスに関する問題です。

選択肢3. ① → ④ → ⑥ → ⑦ → ⑨ → ⑩ → ⑪ → ⑫

以下の通りです。

① → ④ → ⑥ → ⑦ → ⑨ → ⑩ → ⑪ → ⑫  → C(4) + F(1) + G(3) + J(2) + K(2) + L(2) + M(1) = 15日

参考になった数0
