2級電気工事施工管理技士 過去問
令和7年度(2025年)後期
問39 (ユニットE 問4)

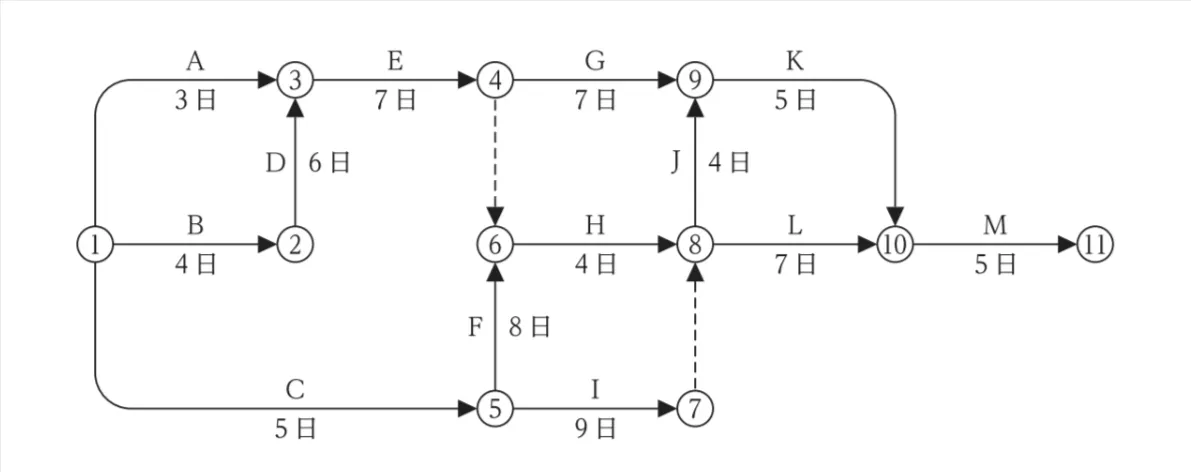

問題文
ただし、◯内の数字はイベント番号、アルファベットは作業名、日数は所要日数を示す。
このページは閲覧用ページです。
履歴を残すには、 「新しく出題する(ここをクリック)」 をご利用ください。
問題
2級電気工事施工管理技士試験 令和7年度(2025年)後期 問39(ユニットE 問4) (訂正依頼・報告はこちら)
ただし、◯内の数字はイベント番号、アルファベットは作業名、日数は所要日数を示す。
- 27日
- 29日
- 31日
- 33日
- 35日
正解!素晴らしいです
残念...
この過去問の解説 (1件)
01
ネットワーク工程表において、クリティカルパスの日数(所要工期)に関する問題です。
➀から⑪へ至るルートを検証します。
1) ➀→②→③→④→⑨→⑩→⑪ (➀→③のルートは、➀→②→③の方が長いためカット)
2) ➀→⑤→⑥→⑧→⑩→⑪
1) のルートの検証 (➀→②→③→④→⑨→⑩→⑪)
⑨から次のK作業を開始するには、⑧→⑨が終了していないと次に進めません。
⑧から次のJか、Lの作業を開始するには、⑥→⑧が終わっているか、➀→⑤→⑦が終わっているかどちらかです。
➀→⑤→⑦は14か必要です。
⑥から次のHの作業を行うには、④まで終了するか、➀→⑤→⑥が終了しているかです。
④まで終えるには、➀→②→③→④の過程が終了していることで、17日要します。
一方、➀→⑤→⑥は13日要するため、こちらのルートはカットします。
したがって、⑥から作業Hを始めるまでには、17日かかります。
1) に要する日数は、⑥→⑧→⑨→⑩→⑤では、4日+4日+5日+5日=18日です。
これに、➀→⑥までの17日を加え、35日要します。
2) のルートの検証 (➀→⑤→⑥→⑧→⑩→⑪)
⑥から次の作業を始めるためには、➀→⑤→⑥は、13日に対し、④まで終了しないと⑥からの作業が開始できないため、17日を要します。
したがって、➀から初めて⑥から作業開始までには、17日かかります。
⑥以降の日数は、17日+4日+7日+5日=33日 要します。
以上から、クリティカルパスの所要日数は、35日です。
誤
どのルートをとっても、27日で➀から⑪に達することはできません。
誤
➀→⑤→⑥→⑧→⑩→⑪で、29日になりますが、⑥からH作業に入るには、④までが終えている必要がありますが、これを加えていません。
誤
どのルートをとっても、31日で➀から⑪に達することはできません。
誤
➀→⑤→⑥→⑧→⑨→⑩→⑪のルートで、⑥では④までの作業の終了を加味した、所要日数になります。
正
冒頭の解説どおり、クリティカルパスの所要日数になります。
参考になった数0
この解説の修正を提案する
